千山区220kV唐城三线杆塔隐患整改工程全面完工 | 鞍山新闻网

22日,记者获悉,坐落于千山区金和矿业厂区内的220kV唐城三线杆塔隐患整改工程全部完工,线路于7月13日正式投运,一处持续两年、存在杆塔倾覆风险的电力安全隐患清零,区域电网运行安全得到坚实保障。

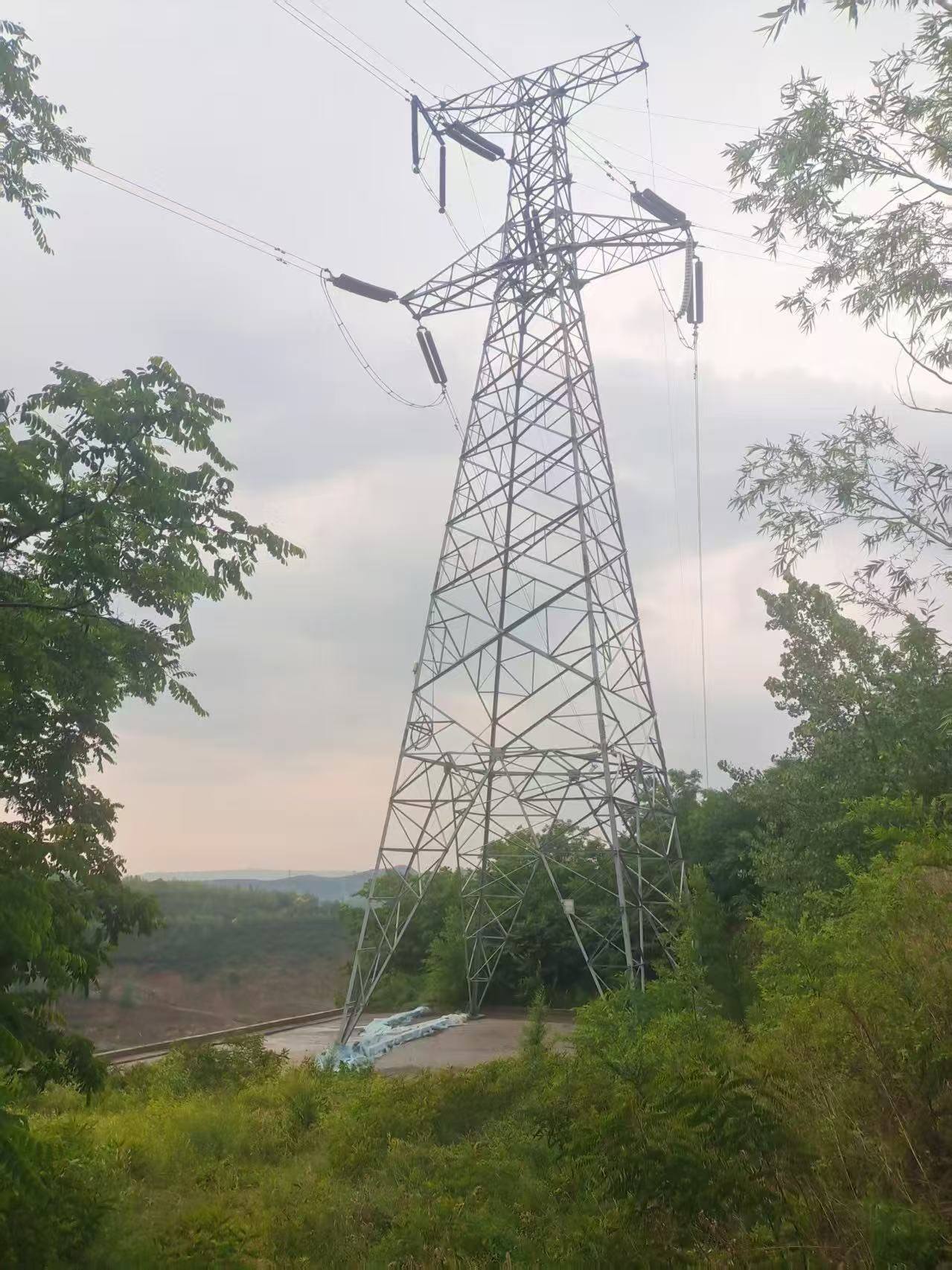

​据了解,此次整改处置的安全隐患,源自2024年全市统一开展的电力安全隐患排查整治专项行动。当年8月,区工信局联合国网鞍山供电公司开展全域线路拉网式排查,现场核查发现金和矿业厂区范围内220kV唐城三线24号杆塔地基出现沉降、开裂问题。后续持续动态监测数据显示,杆塔沉降幅度不断扩大,倾覆风险持续攀升,一旦发生倒塔断线事故,不仅会造成高压主网停运,还将直接威胁矿区生产、周边群众人身与财产安全。

​隐患排查见底后,千山区第一时间构建多层级协同处置体系。区工信局牵头联动属地镇街、国网鞍山供电公司、金和矿业,搭建联动工作专班,压实矿山企业安全生产主体责任,多方同步推进资金筹措、方案论证、施工筹备等前置工作。经过多轮会商、资金对接与流程协调,2025年12月,项目全部建设资金落实到位,整改工程具备开工实施条件。

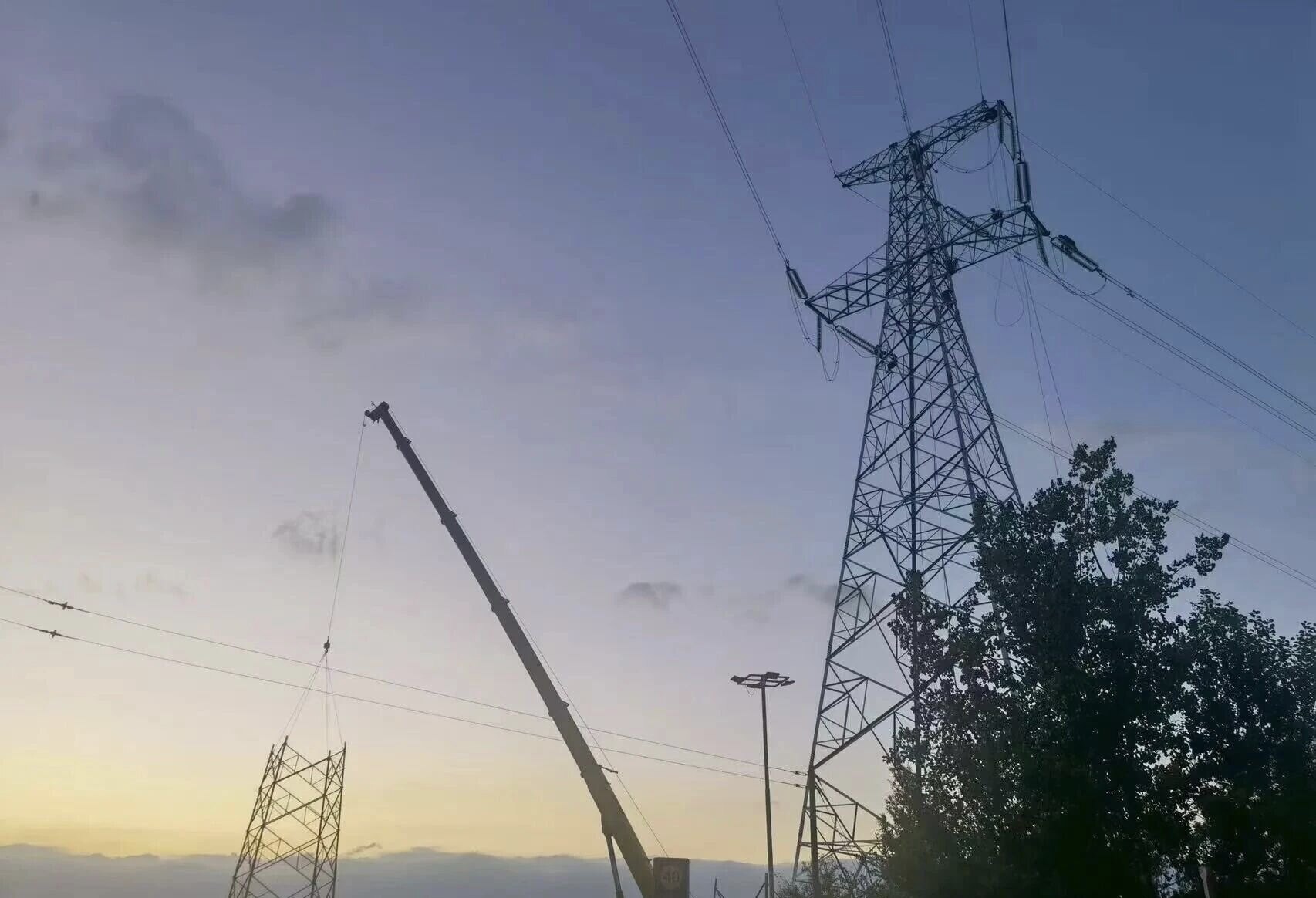

​2026年项目正式进场施工后,施工场地狭小、矿区生产与线路施工交叉作业、地下管线错综复杂等多重堵点难题相继显现。为保障项目不拖延、隐患快清零,区政府多次组织多部门现场协调会,逐项破解施工进场、场地清障、停电窗口期、交叉作业安全管控等各类堵点,同步安排工作人员驻场跟踪督办,实时跟进施工进度、安全管控、质量验收全流程。各责任单位紧密配合,供电企业优化施工工艺、严控高空作业安全,矿山企业主动腾退作业空间、配合停电计划,属地镇街做好现场秩序、群众沟通保障,形成上下联动、多方协同的攻坚合力。

​在全体参建单位连续攻坚下,该线路顺利完成调试、成功送电,历时整整两年的电力安全隐患闭环处置完毕。千山区工信局相关负责人表示,将以本次隐患整改为契机,持续深化辖区高压输电线路、工矿企业内部电力设施常态化排查整治,全方位筑牢区域电网安全运行屏障,护航辖区工业生产、民生用电稳定可靠。
